成華98畝人才公寓項目坐落于成華區龍?zhí)督洲k向龍2、11、12組,該項目以“新山水”為設計主題,以山為靈感, 三座高低錯落的異形景墻巍然矗立在入口兩側, 舒展流暢具有引導性。蜿蜒、旖旎的“高山峽谷”,形成低調隱奢的入口,天然石材組成兩側巖壁, 保留著原始形態的景觀置石與樹木隨勢而立,散發著東方美學的悠長。

晨越建管集團在成華98畝人才公寓項目中作為獨立的第三方BIM咨詢單位,利用BIM技術在施工的過程中扮演著確保施工安全、控制施工質量、把控施工進度、降低施工成本的重要角色,為項目建設做出了重要貢獻。
確保設計圖紙滿足規范要求及使用功能的前提下,最大程度的控制施工成本是BIM中心對項目建設的重要把控條件之一,成華98畝人才公寓項目在施工前期利用設計圖紙搭建各專業精準模型,并結合現場實際情況,提前解決、優化各專業管道、橋架之間的碰撞問題,形成優化報告反饋給設計單位,設計單位針對優化報告重新核算是否滿足設計規范及使用功能,并提出改進方案,確定最后的優化方案。

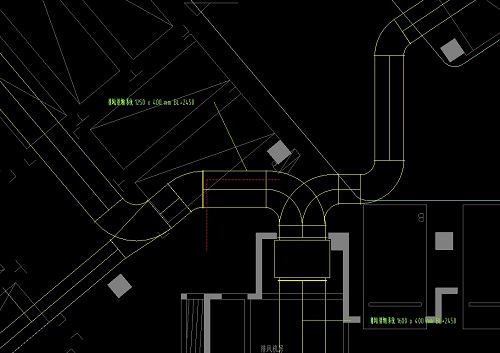

在地下室暖通設計中,原暖通設計對整個地下室進行暖通設計時,未從施工的角度整體考慮,導致了雖然在設計上能滿足左右兩側的風量需求,但忽略了此處對于施工方的影響;在實際工程施工中,此處的風管造型非常不利于施工,風管管件需要特殊定制,施工中必然會出現細微偏差,造成左側或右側風量達不到設計要求,則不滿足使用功能,一旦需要返工整改,施工單位需要重新定制風管及管件,無形中對工期、造價造成影響。因此,本項目利用BIM技術,通過對各專業模型進行整合,發現此處不存在其他管道的影響,從節約工期的角度上,BIM團隊提出更改風管優化意見如下:

對于優化報告可能涉及造價的增減問題,BIM中心通過與過控單位緊密合作,核算出優化后的造價變化,及時為業主方及施工方提供可靠依據。

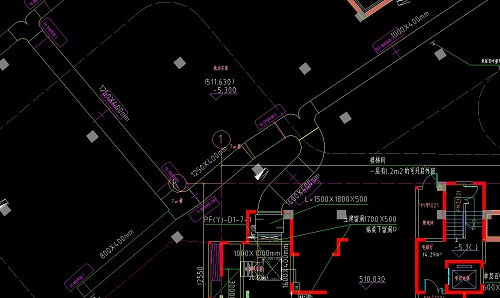

集團BIM中心對設計圖紙進行合理性檢查,大多體現在安裝管線綜合排布,地上部分主要在體現在精裝吊頂與橋架,水管之間的配合,避免橋架和水管安裝高度過低,后期精裝無法達到預定吊頂高度而迫于降低吊頂高度,影響視覺效果的目的,另一部分主要體現在核查地下室車道車位凈高,在本項目中,由于人防區域整體的凈高較低,在經過綜合排布后,發現車道凈高不滿足設計要求之后,無法通過改變走向及翻彎來達到要求高度,及時反饋回設計單位修改,以此來達到減少造價、節約工期的目的。

總的來說,目前整個項目參與者在工程進行過程中大多采用傳統的2D平面圖紙及點對點溝通方式,不但成本高,也無法確保信息內容的即時性及準確性。而BIM技術的應用,構建了一個傳遞建筑工程全生命周期各階段各專業的信息,其整合了項目各專業信息,通過提前發現、提前解決來減少各專業的沖突,通過BIM工具的修正、改善讓工程整體更加完整,達到提升工程品質的整體目標,集團BIM中心也將持續提供優質的技術支持。
BIM中心 魏永虹
